خلاصه سریع
والپست چه زمانی وارد طراحی دیوار میشود؟
وقتی دیوار غیرسازهای طول یا ارتفاع قابل توجهی دارد، یا در محلهایی قرار گرفته که امکان شکست خارج از صفحه و جابهجایی نسبی آن وجود دارد، معمولاً از اعضای نگهدارنده قائم و افقی استفاده میشود. والپست، در این معنا، جزئی از سیستم مهار دیوار است؛ نه صرفاً یک پروفیل فلزی که کنار دیوار نصب شود.
در پروژههای واقعی، والپست با نوع دیوار، نوع سقف، وجود دیوار متقاطع، شرایط گوشهها، بازشوها و جزئیات نما ارتباط مستقیم دارد. به همین دلیل در ضابطه ۸۱۹ برای تیپهای مختلف، شکلهای مجزایی ارائه شده است.

نکات کلیدی در طراحی و انتخاب والپست
انتخاب والپست فقط با یک نام مقطع انجام نمیشود. ابتدا باید فاصله بین المانهای نگهدارنده مشخص شود، سپس بر مبنای نوع دیوار و شرایط پروژه، مقطع مناسب انتخاب شود. در صفحات جدولی ضابطه، برای سناریوهای مختلف ساختمان و مصالح، نمونههایی از مقاطع پیشنهادی ارائه شده است. در سایت راد مش بهتر است این جدولها بهعنوان «راهنمای اولیه» دیده شوند و برای جمعبندی نهایی از محاسبهگر و بررسی مهندسی استفاده شود.
سه سؤال قبل از سفارش والپست
- فاصله والپستها بر اساس چه جدولی یا چه خروجی محاسباتی تعیین شده است؟
- نوع مقطع: ناودانی، باکس یا والپست منقطع؟
- آیا اتصالات و بستهای همراه نیز همزمان دیده شدهاند یا فقط خود مقطع سفارش داده میشود؟
جزئیات اجرا؛ چیزی که معمولاً در کارگاه جا میافتد
بسیاری از اشکال اجرا از اینجا شروع میشود که والپست نصب میشود، اما لایههای جداساز، فضای حرکت نسبی، قطعات فلزی اتصال، بستهای میانی یا قطعه مهار زیر سقف درست اجرا نمیشوند. در شکلهای ضابطه ۸۱۹، این جزئیات بهوضوح نمایش داده شدهاند: لایههای تراکمپذیر، محل قطعه فلزی مهار، نقش بستها و نحوه اتصال به زیر سقف یا دیوار متقاطع.


چکلیست اجرایی والپست در کارگاه
قبل از تحویل اجرا این موارد را کنترل کنید
- محل دقیق والپستها با نقشه و خروجی محاسبات منطبق باشد.
- قطعه اتصال بالایی و پایینی و بستهای میانی واقعاً نصب شده باشند.
- لایه جداساز یا مصالح تراکمپذیر در محلهای لازم حذف نشده باشد.
- والپست بهگونهای اجرا نشود که حرکت نسبی لازم را قفل کند.
- اطراف بازشوها، کنجها و محلهای اتصال به دیوارهای متقاطع جداگانه کنترل شوند.
چه چیزهایی را باید همزمان سفارش داد؟
اگر پروژه بر مبنای والپست طراحی شده باشد، معمولاً علاوه بر عضو اصلی، به بست و قلاب، قطعه مهار، پلاستوفوم یا لایه جداساز، و در بسیاری موارد به میلگرد بستر یا اتصالات مکمل نیاز است. بنابراین بهتر است در استعلام، فقط خود والپست درخواست نشود؛ بلکه تیپ دیوار، نوع اتصال و قطعات همراه نیز مشخص شوند تا بسته تأمین کاملتری تهیه شود.
اطلاعات مهم شکلها بهصورت متن قابل ایندکس
برای اینکه اطلاعات فنی فقط داخل تصویر باقی نماند، نکات اصلی شکلهای این مقاله در ادامه به متن HTML تبدیل شدهاند:

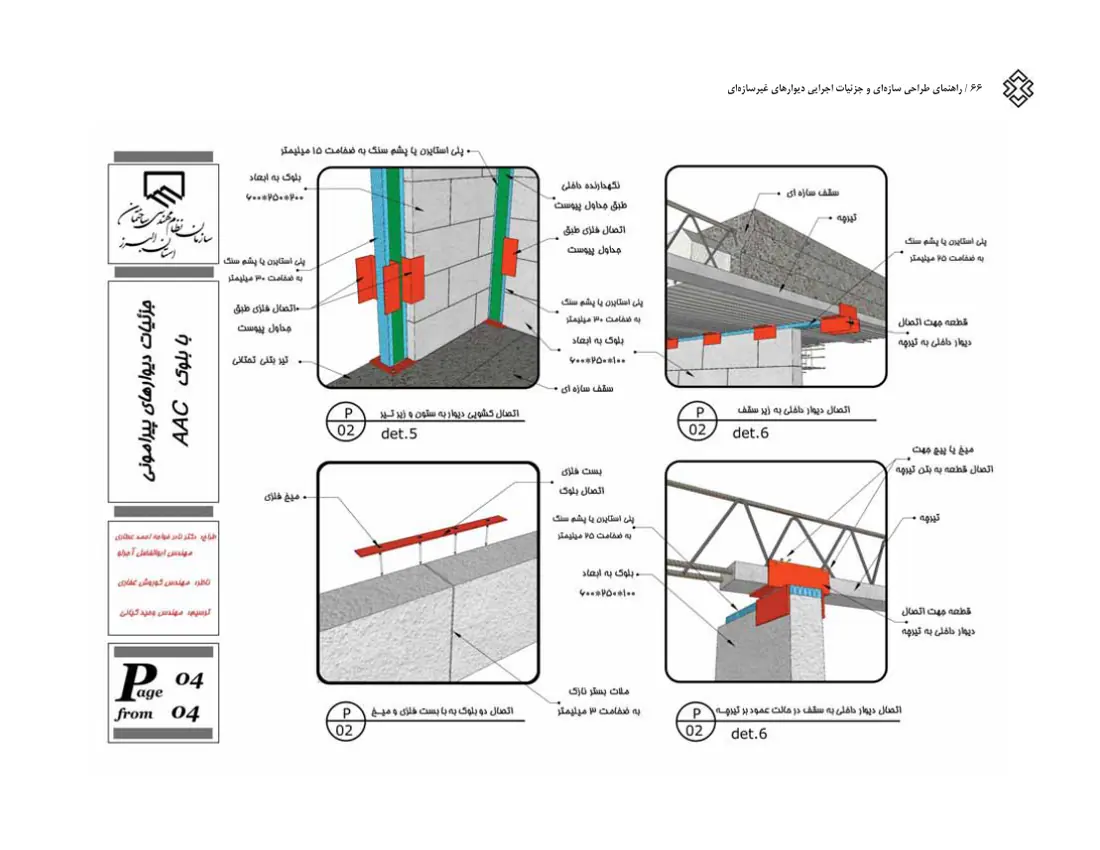

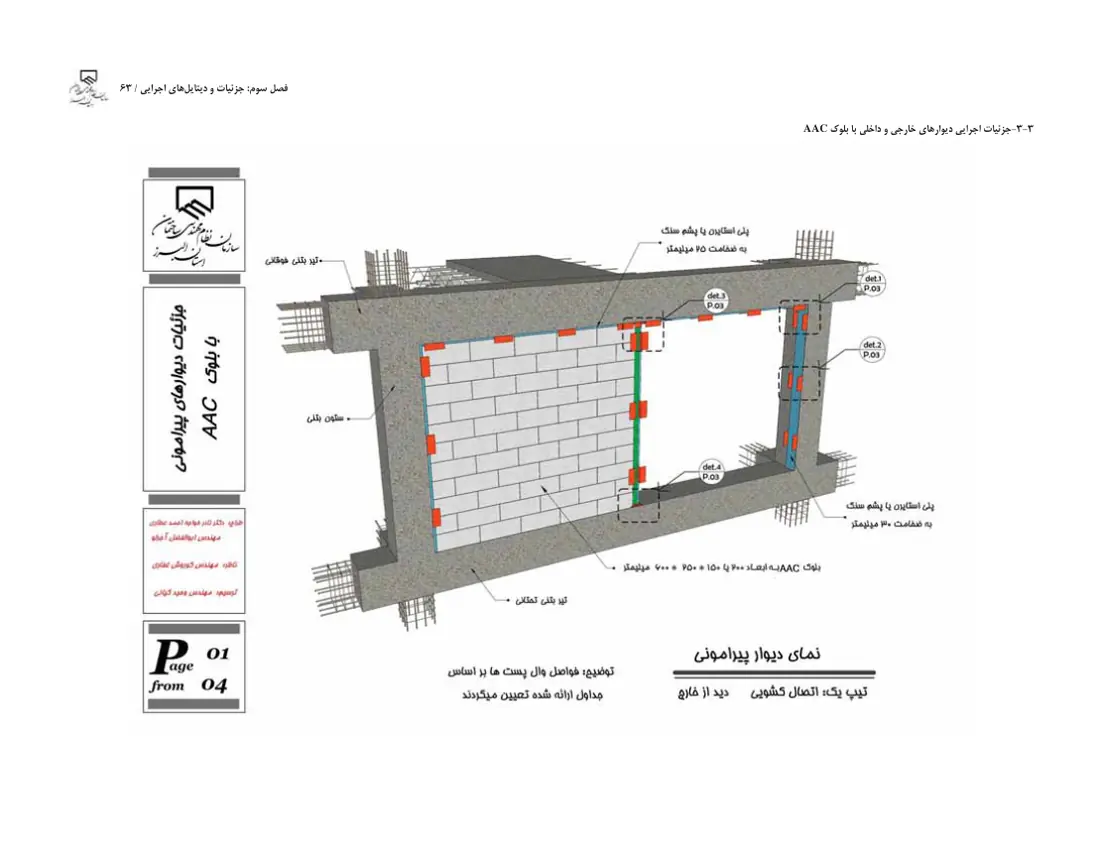

- در دیتیل دیوار پیرامونی AAC، وادار/والپست میانی، بستهای اتصال، جداسازی پیرامونی و مهار بالای دیوار بهصورت یک سیستم واحد نمایش داده شدهاند.

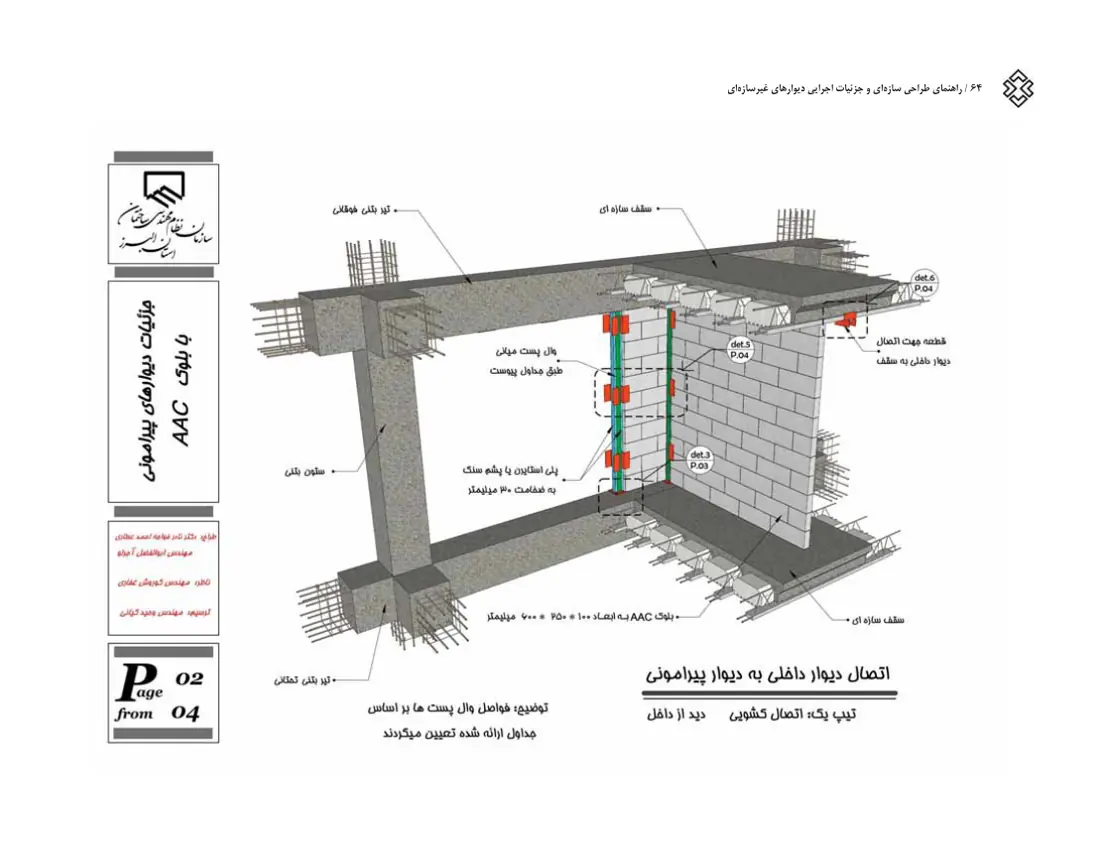

- در اتصال دیوار داخلی به دیوار پیرامونی، محل وادار و قطعات فلزی اتصال در امتداد قائم مشخص شده است.
- دیتیلهای اتصال بالا تأکید دارند قطعه مهار باید خارج از صفحه را کنترل کند بدون آنکه حرکت لازم داخل صفحه قفل شود.
| جزء والپست | فاصله ۱ تا ۲ متر | فاصله ۲ تا ۳ متر | فاصله ۳ تا ۴ متر |
|---|---|---|---|
| عضو میانی | IPE140 | IPE140 | IPE160 |
| عضو کناری | IPE140 | IPE140 | IPE140 |
| عضو افقی | IPE120 | IPE120 | IPE120 |
سوالات متداول تخصصی
فاصله والپستها چگونه تعیین میشود؟
فاصله وادارها/والپستها باید از طراحی ظرفیت دیوار و شرایط تکیهگاهی و بارهای وارد بر دیوار تعیین شود؛ جداول ضابطه ۸۱۹ برای حالتهای مشخص راهنمای انتخاب اولیه ارائه میکنند.
آیا والپست باید در بالا به سقف جوش شود؟
در دیتیلهای اتصال کشویی، هدف حفظ آزادی حرکت داخل صفحه است؛ اتصال بالا نباید به شکلی اجرا شود که این حرکت را قفل کند.
برای استعلام والپست چه اطلاعاتی لازم است؟
نوع و ضخامت دیوار، ارتفاع و طول، فاصله پیشنهادی والپستها، نوع مقطع، محل بازشوها و قطعات اتصال همراه باید مشخص شوند.
از مطالعه تا برآورد و استعلام پروژه
برای تبدیل اطلاعات این مقاله به تصمیم اجرایی، مسیر زیر را ادامه دهید.
منابع و مبنای تدوین
مبنای این مقاله فایل PDF بارگذاریشده توسط کارفرما با عنوان «ضابطه ۸۱۹ راهنمای طراحی سازهای و جزئیات اجرایی دیوارهای غیرسازهای» است. شکلهای داخل مقاله مستقیماً از همین PDF استخراج شدهاند و متنها بهصورت بازنویسی آموزشی و خلاصه تحلیلی تهیه شدهاند.
نسخه PDF ضابطه ۸۱۹در تعارض احتمالی، متن رسمی ضابطه، نقشههای مصوب پروژه و نظر مهندس محاسب ملاک نهایی هستند. اعداد نشاندادهشده در شکلها الزاماً برای همه پروژهها قابل تعمیم نیستند و باید با شرایط همان پروژه کنترل شوند.
